P.3129 - Consolidamento statico delle banchine e potenziamento delle dotazioni di banchina nel porto di Genova

L’intervento ha per oggetto il consolidamento staticodella banchine di Ponte dei Mille, Ponte Eritrea e Ponte S. Giorgio e l’approfondimento dei fondali antistanti, finalizzata ad accogliere le navi di futura generazione c.d. «World class».

SCHEDA DI PROGETTO

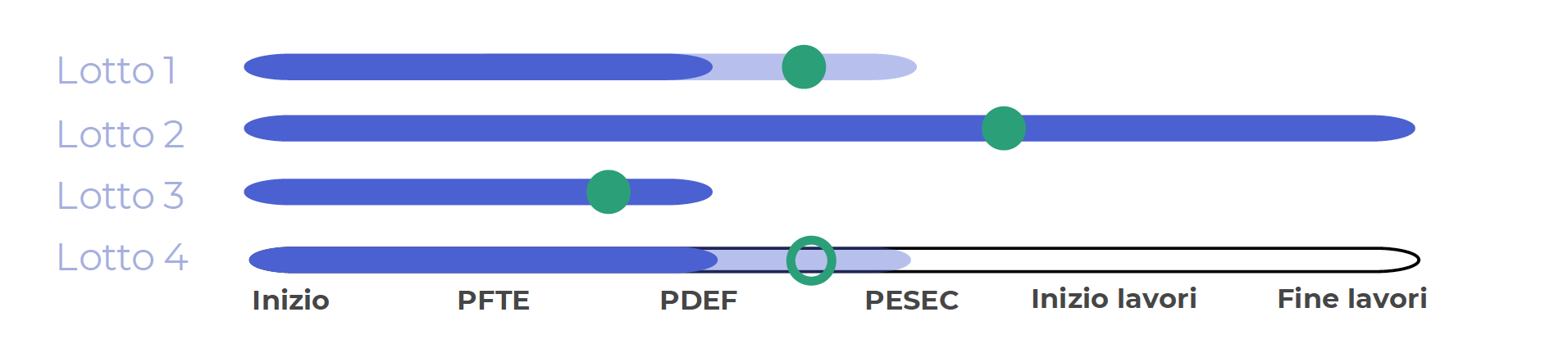

P.3129 - Progress Bar

CODICE PROGETTO

P.3129

IMPORTO COMPLESSIVO

€ 35.320.000,00

ATTIVITÀ IN CORSO

Lotto 1 - Ponte dei Mille

Progetto esecutivo e verifica in corso

Lotto 2 - Ponte Doria

Opera terminata (febbraio-marzo 2021), in attesa di collaudo

Lotto 3 - Ponte Eritrea

Progettazione definitiva in conclusione

Lotto 4 - Ponte San Giorgio

Verifica Progetto definitivo e passaggio in CDP/CP/Ormeggiatori. In avvio gara per appalto integrato.

DATA INIZIO LAVORI

01/03/2021

DATA FINE LAVORI

01/12/2024

TEMPISTICHE

Lotto 1 - Ponte dei Mille

INIZIO LAVORI: agosto 2021 | FINE LAVORI: febbraio 2022

Lotto 2 - Ponte Doria

LAVORI CONCLUSI

Lotto 3 - Ponte Eritrea

INIZIO LAVORI: settembre 2021 | FINE LAVORI: novembre 2022

Lotto 4 - Ponte San Giorgio

INIZIO LAVORI: ottobre 2021 | FINE LAVORI: giugno 2023

AFFIDATARIO

Lotto 1 - Ponte dei Mille

Giuseppe Santoro s.r.l.

Lotto 2 - Ponte Doria

Terra.con

Lotto 3 - Ponte Eritrea

Fincosit

Lotto 4 - Ponte San Giorgio

--
